那天你大概率是划过去的。

标题里是"芬兰""AI""数据中心",三个词都熟,三个词凑一起却不痛不痒。你在通勤地铁上刷到它,想了半秒"哦,又是个环保新闻",然后锁屏。

但 10 月 22 日英国《卫报》那篇报道的第一张图,不是机房里一排排亮着的绿灯,也不是某个豪华的数据中心鸟瞰。

是一块空地。

无人机从正上方拍下来:芬兰北部穆霍斯镇(Muhos)外,330 公顷的土地已经变成一大片裸露的泥浆色。水坑、机械履带压出的辙印,一堆堆隆起的土方,被翻出来的树根像一层层褐色的乱线。

几个月前,这里还站着大约 25 万棵树。

当地居民说,从工地流出去的褐色泥水,正顺着一条小溪,往奥卢约基河的方向去。

芬兰自然保护协会(SLL)的生态学家玛丽·安娜拉(Mari Annala)站在围栏边,看着无人机拍下的画面,说了一句话:

"砍伐没有尽头,一直延伸下去。"

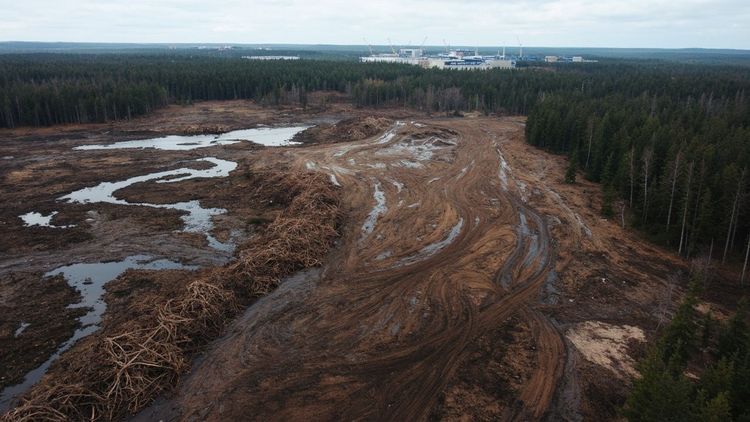

芬兰穆霍斯被清理的 330 公顷林地航拍:裸露泥土、机械辙印与堆起的树根

如果你觉得这只是一条"欧洲环保新闻",那我换个问法问你:

你今天用的每一个 AI 应用,背后都有一台服务器在持续耗电。那台服务器在哪儿?

它脚下那块地、它嘴里那份电,是谁家的?

这个问题,芬兰人用 25 万棵树,替我们问出来了。

一、不是"砍了几棵树",是"剃了个光头"

先把这块地的尺度说清楚。

330 公顷是什么概念?《卫报》换算成 815 英亩;芬兰自然保护协会的说法是"相当于 420 个足球场"。而穆霍斯这个镇子的人口,大约只有 8,800 人。

森林不是慢慢消失的。芬兰许可与监督局(LVV)在给谷歌的函件里列得很清楚:在环评程序还没走完的时候,工地已经做了这些事——伐木、剥离表层土壤、场地开挖、岩石爆破破碎、土方转运、沟渠改造、修施工临时道路和物料堆场。

注意"表土"这两个字。

森林最上面那一层薄薄的腐殖土,是几百年才能长出来的。它被"一并挖走",意味着这块地从此不是"暂停使用",而是基本不具备自然恢复的条件。

难怪 SLL 的首席运营官塔帕尼·维斯托拉(Tapani Vestola)说得那么重:穆霍斯那块地"已经不再是森林了,而是一片沙地"。

围栏边被剥离表土的工地:褐色泥水汇入小溪,远处仍是完整的北欧云杉林

另一边的账更难算。奥坦迈基村(Otanmäki)工地——在穆霍斯东南方向约 100 公里——另外还有近 200 公顷被清理。安娜拉估算,那里的树大约有 15 万棵。

两处相加,环保人士估计的总数是 40 万棵。

还有一个细节,几乎让我停了一下:

因为这些树木是在环评未完成的情况下砍掉的,按芬兰法律它们无法合法出售给木材加工厂。

也就是说,那 40 万棵树不是"被砍去卖了钱",是"砍掉了,钱也没赚到,还把地废了"。

二、"基于我们对法律的最佳理解"

事情被摆上台面,是靠一个肯站出来的人。

10 月 6 日,LVV 向谷歌的芬兰实体 Tuike Finland Oy 发函,要求立即暂停两处工地"会显著改变环境"的准备工作,期限是 10 月 23 日;如果不配合,监管机构可以启动执法程序。

警察也介入了。据芬兰广播公司 Yle 报道,警方正在就穆霍斯工地的准备性作业展开初步调查,要判断是否有足够证据立案。

紧接着,压力落在了地方政府身上。穆霍斯镇的建筑检查员告诉《赫尔辛基报》,谷歌的律师曾施压,让他批准准备性作业。

10 月 20 日,谷歌芬兰区负责人安蒂·耶尔维宁(Antti Järvinen)终于开口了。他道了歉:

"我非常抱歉我们处于这种境地。我想为此道歉。"

但同时,他给了一个让人不太舒服的解释:谷歌和它的子公司"是基于当时我们对法律的最佳理解"行事的,项目是"相当快地、但非常公开地、在与所有不同伙伴和地方当局的良好合作中推进的"。

《卫报》标题里那句"愤怒",主要来自后面这个追问。

记者问:你说"当局知情",那么是哪些当局?他们是怎么知情的?

耶尔维宁拒绝点名。他只说:"我们认为公开辩论这件事没有意义。这是我们的项目,我们对发生的事情负全责。"

而穆霍斯镇那位建筑检查员说,是谷歌律师施压之后许可才批下来的。耶尔维宁否认,说那次会议上没有谷歌的律师出席,只有谷歌代表和施工顾问代表。

你听出来了:一边说"我们全程公开透明",一边说"我们拒绝公开说哪些当局知情"。

这种对不上,不是修辞问题,是实打实的信息缺口。

三、130 亿欧元,和一句被追问很久的话

回到这件事更大的背景。

2026 年 9 月 9 日,谷歌官宣:未来两年(2027—2028)在芬兰投入至少 130 亿欧元的数字基础设施。这是谷歌在欧洲迄今规模最大的单笔投资,覆盖哈米纳(Hamina,2009 年由一座旧纸厂改建而来)、卡亚尼(Kajaani)、穆霍斯、瓦拉(Vaala)四个区域。

配套条件也很优厚:与芬兰能源巨头 Fortum 签了洛维萨(Loviisa)核电站的 22 年长期购电协议;四年内向四个市镇投入 3,100 万欧元社区基金;为当地低收入家庭安装太阳能和热泵。

按谷歌的说法,建设期可支持超过 3.7 万个岗位,每年为芬兰 GDP 贡献36 亿欧元,建成后长期岗位约 7,000 个。

芬兰总理彼得里·奥尔波(Petteri Orpo)很高兴:"吸引投资是我们的首要任务,数据经济的价值远远超出直接投资。"

然后问题来了。

赫尔辛基大学计算机科学系主任**尤西·坎加斯哈尔尤(Juusi Kängäs)**说了一句被广泛引用的话:数据中心带来的就业岗位有限,对当地经济有所提振,但在国家层面的好处微乎其微——

"实际上,对芬兰来说没什么好处。 它们是为国际客户服务的国际公司,流向芬兰的企业税很少。最终,数据中心除了对运营商之外,对其他人几乎没有好处。"

这句话把整个争议推到了选举桌面上。芬兰目前有 145 个处于不同规划阶段的新数据中心。

公众的反应是具体的,不是情绪化的:超过 9.3 万人在一份请愿书上签名,要求加强数据中心监管,并征收费用,补偿当地社区遭受的环境损失。

这份请愿有个名字,叫"管住数据中心"(Datakeskukset kuriin)。9 月 15 日启动,三天之内就集齐了 5 万个签名,从而具备提交芬兰议会辩论的资格。

芬兰人将在 4 月投票。数据中心的电力账单、水价、林地,很可能成为议题。

而特朗普在另一边拱火:他不希望这些数据中心建在美国,公开呼吁谷歌重新考虑。

四、那份电,到底是谁的

这一节可能是对我们最有用的部分。

先把数字摆出来。Fortum 的公告写得很清楚:

  • 洛维萨核电站目前雇佣约 580 人,供应芬兰约 10% 的电力;
  • 如果没有这项延寿投资,2030 年之后这座电厂就无法继续运行;
  • Fortum 在洛维萨的延寿投资约 10 亿欧元,其中约 80% 的项目、约 7 亿欧元的资本开支仍未做投资决策;
  • 谷歌的购电协议 2028 年开始,2030 至 2049 年间买走该厂 50% 的发电量。

也就是说,芬兰为了保住 10% 的清洁电力,同时换来一份"这些电有三分之一要用到 2050 年"的长期承诺。

这在能源账上未必是坏事——没有这项协议,洛维萨 2030 年就关门了,芬兰的电价可能更难看。

但这就引出了那个被反复问、也一直没被正面回答的问题:

为什么芬兰的可再生能源,要用来为国际企业供电?

反对党在 9 月 10 日就警告过这件事:芬兰需要建立全国统一的数据中心许可制度,否则会出现电力短缺和电价飙升。谷歌自己的博客里也承认:"我们知道电价是芬兰人心头最重要的事之一。"

而在穆霍斯,环保人士提出的追问更直接——补种 130 公顷森林 vs 砍掉 330 公顷森林。这笔账,怎么算都是亏的。

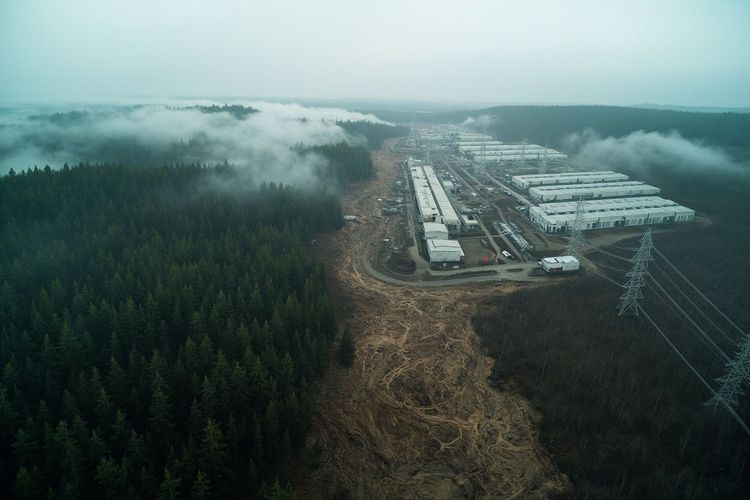

北欧林地与数据中心园区:完整云杉林、清林疤痕与输电铁塔同框

五、我们这边:同样的题,换了张卷子

看到这儿你可能会想:这不都是别人的事吗?

其实这道题我们这边也在答,只是答卷的名字不一样。

中国的答案是"东数西算"和"算电协同"。

2022 年启动的"东数西算"工程,在京津冀、长三角、粤港澳、成渝,以及内蒙古、贵州、甘肃、宁夏布局了八大国家算力枢纽节点。截至 2025 年底,中国智算总规模达 159 万 PFlops,其中八大枢纽(含十大集群)已建成 138.8 万 PFlops,占全国比重超 80%。

内蒙古和林格尔的数据中心从一期建起就配了 36 万千瓦的风光电场,通过专用线路直供,绿电占比 43%;二、三期计划 2026 年全部建成,届时可支撑 4.8 万 PFlops 算力规模。

2025 年 7 月,全国首个"绿电直连 + 源网荷储一体化"项目在乌兰察布正式投运——风电、光伏、储能、数据中心打包成一个整体,优先自发自用,余电储存,缺电时储能释放,大电网只做最终兜底。

2026 年 3 月,"算电协同"第一次写进政府工作报告。目标写得很直白:确保枢纽节点新建算力设施绿电应用占比达到 80% 以上。

同一道题,一个答案是"把数据中心建到有林地的地方,先把林子砍了",另一个答案是"把数据中心建到有绿电的地方,先把绿电签下来"。

不是说后者没有代价。但至少,从公开信息看,它是先算账、再动土。

而真正值得借鉴的,是那套治理框架:算电协同试点、绿电直供、源网荷储、能效指标——每一步都有指标、有验收、有试点。

六、最后它会落到谁头上

先看一个可能有点反直觉的数字。

据 IDC 的数据,2025 年中国 AI 数据中心的 IT 能耗预计达 77.7 太瓦时(度),2027 年将增至 146.2 太瓦时。

也就是说,到 2027 年,光是中国境内的 AI 数据中心,一年要吃的电就相当于一个中等规模国家的用电量级。

再看看更贴近生活的例子。中国人民大学应用经济学院的一份分析里提到:以张家口为例,数据中心用电量五年时间从 10% 猛涨到超 30%,最大负荷年均增速高达 40%。

一个"数据中心用电占比从 10% 涨到 30%"的城市,它居民的峰谷电价、燃煤供暖的成本、限电时的优先级排序,会不会有变化?

会有。而且一定会。

这就是这件事对我们的意义:AI 不是一个飘在云端的概念,它有重量、有体积、有瓦数。 每一个 AI 应用背后,都有一块被占用的土地、一份被锁定的电、一条被改道的河流。

而芬兰人用 25 万棵树和一封监管函,把这个事实摆到了台面上。

七、如果 AI 落到我头上,我能问三个问题

我不想把这篇写成一篇芬兰环保檄文——那样既帮不上忙,也不诚实。芬兰地方政府自己也难:穆霍斯镇镇长金莫·欣诺(Kimmo Hinno)欢迎这个项目,瓦拉市长米娜·凯尔凯宁娜(Minna Kärkkäinen)说"与谷歌的合作非常好,尊重该地区独特的自然特征与自然价值"。

一个八千多人的小镇,面对 130 亿欧元和 3.7 万个岗位,反对是奢侈的。

但我们每个人,包括在中国的读者,可以从这件事里拿走三把尺子。下次再听到任何"AI 基建""算力中心""某某科技巨头落户"的消息时,用这三个问题量一量:

第一,地从哪来? 是租的、买的,还是"清理"出来的?如果是"清理",有没有做过环评?环评公示了吗?当地居民参与了吗?芬兰的教训是:审批可能要走完,但你完全可以不等它走完就先把土挖了。

第二,电从哪来? 是电网的余量,还是被一份 22 年、覆盖半个核电站发电量的长期协议锁走的?前者大家分摊,后者是"这一部分先给大厂,剩下的再分"。电力是有限的社会资源,谁先签下长期协议,谁事实上就插了队。

第三,账单最后寄给谁? 芬兰那位计算机系主任说得最直白:数据中心除了对运营商,对其他人几乎没有好处。如果一个项目在账面上只对一家公司好,那么那份成本一定在账外——在电费里、在林地里、在河流里,或者在某个看不见的角落。

回到那块空地。

那 25 万棵树不会因为一纸道歉长回来。木材卖不了钱,被剥离的表土补不回去,那条汇入奥卢约基河的溪流能不能恢复原来的水质,要看检测结果。

但至少,从 10 月 6 日那封函件开始,有一件事变了:

在这个星球上,"先砍了再说"这种做法,是可以被一纸文件叫停的。

而这可能是整件事里,最值得我们记住的部分。


信息来源

本文为新闻解读。芬兰监管机构 LVV 尚未就谷歌作出最终违法认定,警方仍处初步调查阶段;文中"非法砍伐"系《卫报》及芬兰自然保护协会的表述依据,并叠加了木材因程序瑕疵无法合法销售的报道。树数量 25 万 / 15 万为自然保护协会生态学家估算,非官方精确统计。
